濕噴臺車的混凝土濕噴工藝和要求:

一、濕噴臺車的混凝土濕噴工藝
濕噴臺車的濕噴工藝是降低回彈率(通常要求≤15%)、保證支護質量的關鍵,需遵循“先準備、再噴射、控參數”的流程:
1. 噴射前準備
① 清理受噴面:去除浮塵、松動巖塊,若受噴面有積水,需先排水(積水會降低混凝土粘結力);若受噴面為巖面,需提前用高壓風吹掃表面。
② 標記厚度控制線:按設計噴射厚度(如隧道初期支護厚度250mm),在受噴面用鋼筋頭或紅漆標記,確保噴射厚度均勻。
2. 噴射參數控制

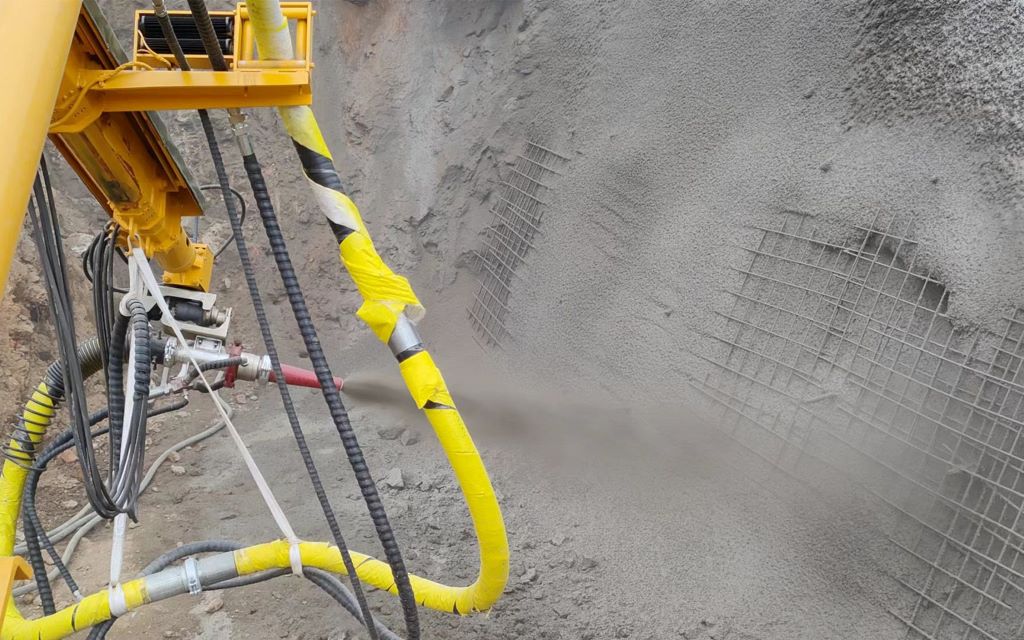

① 噴射距離:噴嘴與受噴面保持1.0-1.5米(過近易導致回彈率升高,過遠易導致混凝土離析)。
② 噴射角度:噴嘴與受噴面垂直(特殊部位如陰陽角,可調整為10°-15°,避免漏噴)。
③ 噴射順序:遵循“分段分層、自下而上、先凹后凸”的原則,每段長度≤6米,每層厚度50-80mm(避免一次噴射過厚導致混凝土墜落)。
3. 特殊部位處理
① 鋼筋密集區(如鋼支撐、錨桿頭部):需放慢噴射速度,先在鋼筋間隙噴射,確保混凝土填滿縫隙,再整體覆蓋,避免出現空洞。
② 隧道拱頂:采用“螺旋式噴射”(從拱腳向拱頂推進),同時適當提高風壓(0.5-0.6MPa),保證混凝土密實。
二、濕噴臺車的混凝土濕噴要求
濕噴臺車的濕噴混凝土的“配比、狀態、儲存”直接影響噴射質量(如強度、粘結力、抗滲性),需嚴格把控:
1. 混凝土配比合規
① 按設計要求控制水灰比(通常0.4-0.5)、砂率(45%-55%)、骨料級配(粗骨料最大粒徑≤16mm,避免堵塞輸送管),摻加的速凝劑需與水泥適配(優先選用液態速凝劑,摻量2%-4%)。
② 禁止使用離析、初凝(超過混凝土初凝時間)或含雜質(如石子超徑、泥塊)的混凝土。
2. 混凝土狀態監控
① 作業前檢測混凝土坍落度:地面作業坍落度控制在120-160mm,高空(如隧道拱頂)作業控制在140-180mm(保證流動性,避免堵管)。
② 混凝土運輸過程中需持續攪拌(轉速2-4r/min),避免離析;若運輸時間超過1小時,需重新檢測坍落度,不合格則廢棄。
3. 材料儲存規范
水泥、速凝劑需儲存在防潮、通風倉庫,速凝劑避免陽光直射(防止失效);砂石骨料需分類堆放,避免混雜。
