在礦山開采、隧道挖掘、建筑基坑施工等工程場景中,經常會聽到 “打錨桿” 這個專業術語。它并非簡單的 “鉆孔插桿”,而是一項通過主動受力約束巖土體變形的關鍵加固技術,被譽為巖土工程的 “隱形筋骨”,對保障工程安全、提升結構穩定性有著不可替代的作用。下面來說說打錨桿的操作流程。

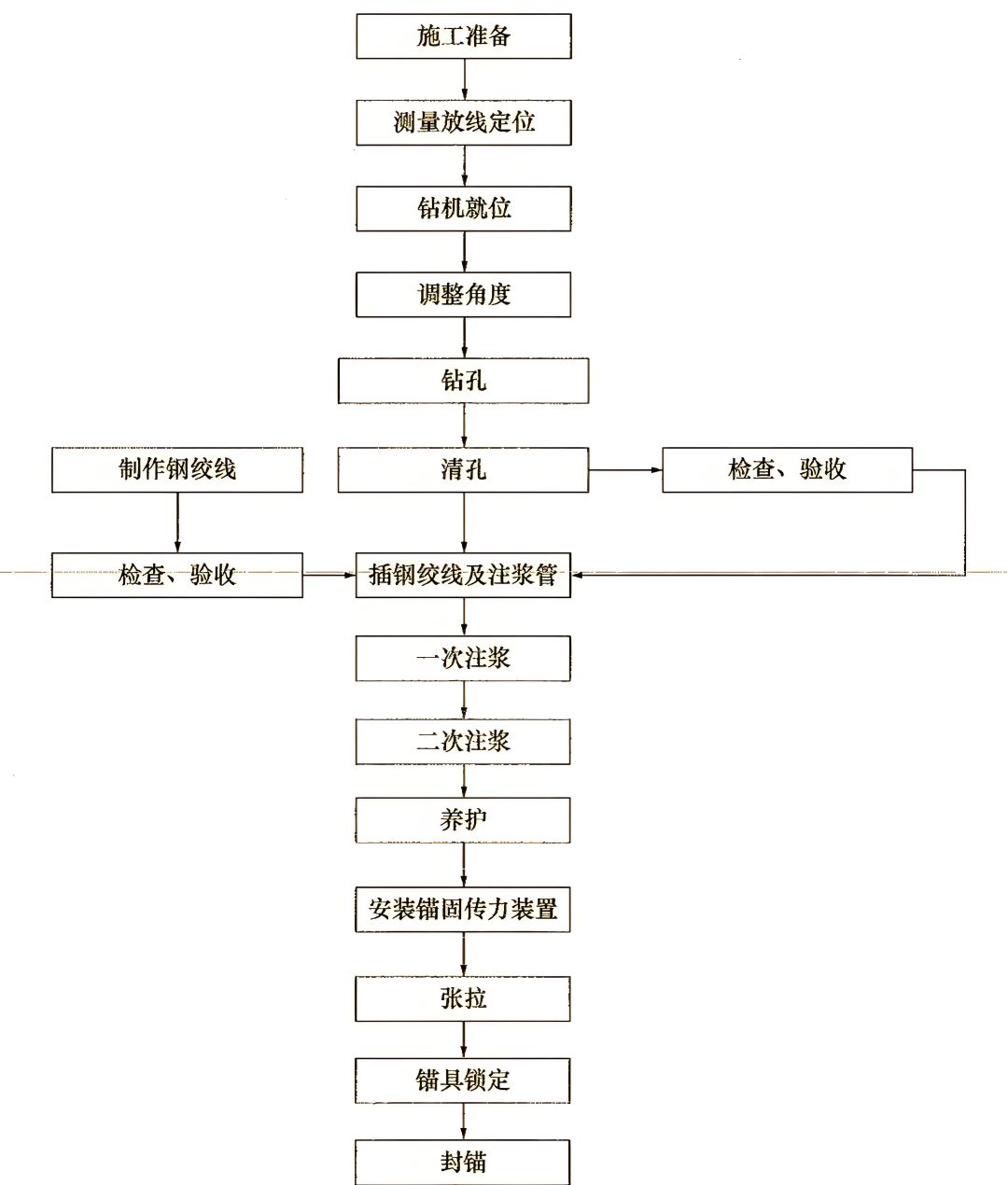

打錨桿是一項精細化工程,需嚴格遵循流程,否則可能影響加固效果,常見步驟如下:
① 前期準備:先勘察巖土體性質(如硬度、裂隙發育程度、含水率),確定錨桿類型(金屬錨桿、玻璃鋼錨桿、樹脂錨桿等)、長度、直徑及間距;同時準備施工設備(如錨桿鉆機、注漿泵、錨固劑攪拌裝置)和材料(錨桿桿體、注漿液、錨固劑等),并清理施工面雜物。
② 鉆孔作業:根據設計參數,用錨桿鉆機在指定位置鉆孔。鉆孔時需控制精度 —— 孔徑需略大于錨桿直徑(通常大 10-20mm,便于注漿或安裝錨固裝置),孔深需符合設計要求(一般比錨桿長度長 50-100mm,預留錨固空間),且鉆孔方向需與巖土體受力方向一致(如基坑邊坡錨桿需傾斜向下,與邊坡面成 15°-30° 夾角)。
③ 清孔處理:鉆孔完成后,用高壓風或高壓水清理孔內的巖屑、粉塵和積水。若孔內殘留雜物,會影響錨桿與巖土體的粘結力,導致錨固失效,因此這一步是保證施工質量的關鍵。
④ 安裝錨桿:根據錨桿類型選擇安裝方式:機械錨固錨桿需將錨桿桿體推入孔內,通過專用工具激活錨固裝置(如脹殼擴張),確保錨桿固定;注漿錨桿則需先將注漿管插入孔底,邊注漿邊緩慢拔出注漿管(保證漿液填滿孔腔),再插入錨桿桿體,避免出現空洞。
⑤ 養護與檢測:注漿錨桿需等待漿液凝固(通常養護 7-14 天,具體視漿液類型和環境溫度而定);之后通過拉拔試驗檢測錨桿的錨固力 —— 用拉拔儀對錨桿施加拉力,若錨固力達到設計值,說明施工合格;若未達標,需重新補打錨桿。
打錨桿看似是 “鉆個孔、插根桿” 的簡單操作,實則是融合了巖土力學、材料科學、施工技術的系統工程。它如同巖土工程的 “加固衛士”,在保障工程安全、推動地下空間開發、防治地質災害等方面發揮著關鍵作用。隨著技術的發展,新型錨桿(如碳纖維錨桿、自鉆式錨桿)不斷涌現,打錨桿技術也將朝著更高效、更環保、更智能的方向邁進,為更多復雜工程提供穩定支撐。
